Țesătură fără șanțuri: caracteristicile acestei metode

01-10-2018
Tuburi

Încălzirea țevilor fără șosete este un nume comun pentru toate lucrările similare efectuate prin metoda închisă. Aceste tehnologii sunt mai promițătoare și preferabile decât metodele de stil deschis, deoarece mult mai economic.

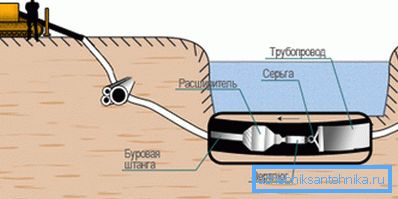

Fotografia prezintă o reprezentare schematică a metodei HDD.

Caracteristicile metodelor de închidere a conductelor închise

Metode de închidere a conductelor închise.

Următoarele tehnologii aparțin tipurilor închise de închidere.

  1. HDD - foraj orizontal directional.
  2. Micro tunel.
  3. Stoarcerea carcaselor metalice.
  4. Găurirea prin metoda cu șnec.
  5. Metoda puncției.

Vom vorbi mai întâi despre primul dintre ele.

Metoda HDD

Utilaje de foraj

Această metodă este cea mai universală și potrivită pentru așezarea închisă a diferitelor rețele inginerice. Poate fi folosit pentru instalarea conductelor din polietilenă, oțel, fontă, cu o secțiune transversală de 63/1000 mm, la adâncimi de până la 25 m (pentru a afla cum este așezat cablul independent în țevi de diferite tipuri).

Fiți atenți! Lungimea acestor secțiuni subterane poate ajunge la 1,2 km. Este dependentă de conductele care trebuie să fie trase. Pentru a pune în aplicare activitatea unei anumite metode, de regulă, este selectată pe șantier.

Este obligatoriu să faceți desene de lucru, deoarece Majoritatea tehnologiilor închise sunt interschimbabile.

Stabilirea țevilor fără șosete este potrivită pentru transportul gazelor și a diferitelor lichide.

Cu ajutorul ei ei trag:

  • cabluri electrice;
  • alimentare cu apă;
  • gazoduct;
  • conducte de petrol;
  • sistemul de canalizare;
  • cabluri de comunicații și alte rețele.

Mașini și echipamente aplicate

Instrumentul principal pentru implementarea metodei HDD sunt platformele de foraj.

Ca o tehnică suplimentară sunt utilizate:

  • conducătoare de conducte;
  • sisteme de localizare;
  • generatoare de curent;
  • amestec și noduri de mortar;
  • mașini de sudură;
  • manipulatoare auto pentru livrarea de echipamente de foraj;
  • pompe de motor, etc.

Avantajele căilor fără tren

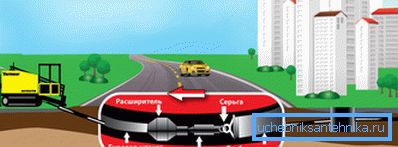

Metoda permite nu distruge peisajul și infrastructura site-ului.
  1. Volumul lucrărilor de terasament este semnificativ redus.
  2. Costul construcției poate fi redus la 30%. Inclusiv, datorită implicării unui număr mai mic de lucrători și a echipamentului special.
  3. Perioada de construcție poate fi redusă cu 15/20 ori.
  4. Peisajul, inclusiv amenajarea peisagistică a sitului, rămâne neschimbat.
  5. Suprafața drumului este păstrată.
  6. Posibilitatea de a instala țevi sub linii de metrou și linii electrice, corpuri de apă superficială, conducte de petrol și gaze, în soluri și roci formate în vrac. Puteți săturați puțuri și în zonele de mediu, construcția de terenuri care este interzisă.
  7. Utilizarea instalațiilor pentru HDD simplifică foarte mult procedura și reduce timpul de obținere a permiselor și a documentației de conciliere pentru implementarea lucrărilor.
  8. Utilizarea metodei elimină blocarea străzilor sau blocarea traficului.

Tehnologia funcționează

Schema de instalare a conductelor.

Instalarea conductelor folosind HDD implică următoarele etape de lucru.

  1. Studiul geodezic al sitului și determinarea proprietăților solului. După cum este necesar în zonele problematice găuri gaurite.
  2. Lucrările de proiectare implică calcularea traiectoriei de foraj, pregătirea documentației necesare, coordonarea acesteia în instanțele relevante.
  3. Pregătirea directă a lucrărilor: excavarea gropilor de pregătire și pregătire, livrarea echipamentului de foraj la șantier, punerea în stare de funcționare.
  4. Forarea unui canal pilot.
  5. Creșteți diametrul acestuia.
  6. Montarea țevilor
  7. Finalizarea lucrărilor de construcție.

Pregătirea forajului

  1. În acest stadiu, toate datele referitoare la caracteristicile solului de pe șantier sunt colectate și studiate. Se iau în considerare compoziția solului, proprietățile sale, prezența și adâncimea apei subterane și a utilităților subterane.
  2. Pentru a selecta echipamentul și tehnologia optimă, se efectuează detectarea solului.
  3. După proiectare, lucrările ar trebui să fie coordonate și trebuie să se obțină autorizații pentru instalarea conductei în această secțiune.

Testați bine

Găurirea bine.

Instrucțiunea avertizează că instalarea rețelei ar trebui să înceapă cu crearea unui puț pilot.

  1. În acest scop, echipamentele și uneltele speciale de foraj sunt utilizate pentru echiparea puțurilor orizontale. Mașina este echipată cu un cap de foraj cu radiator.
  2. Se combină cu tija de foraj. Modifică direcția și poziția dvs., operatorul mașinii. Brațul este o țeavă de oțel, având o lungime de până la 3 m și o secțiune transversală de 60/80 mm.
  3. Pe măsură ce capul se îndreaptă adânc în piatră, tijele sunt înșurubate secvențial unul în celălalt.. Deci, până la atingerea lungimii de proiectare a puțului.

Fiți atenți! Sarcina principală a acestei etape de lucru este de a fora o precizie de-a lungul căii definite de proiect. Abaterile de la acesta sunt inacceptabile.

  1. Această foraj este numită și direcționare.. Cursul său poate fi ușor și ușor de controlat. Procesul de lucru este monitorizat datorită senzorului montat în capul de foraj, care transmite semnale unui locator special.
  2. Dacă pe monitor apare date despre abaterea de la cursul de proiectare, operatorul îl readuce la traiectoria dorită cu mai multe mișcări.
  3. pentru că când se utilizează HDD, straturile de sol și de rocă sunt distruse, pentru a preveni prăbușirea, prăbușirea puțului și posibilele defecțiuni ale echipamentului, pereții canalului sunt întăriți. În acest scop, se utilizează un noroi de foraj special (bentonită).

Extensie canal

Extinderea diametrului canalului.
  1. Apoi, sonda pilotului este extinsă la dimensiunea dorită. Pentru aceasta, sunt utilizați diluanți.
  2. Instrumentul este scos din capătul de ieșire al canalului până la începutul acestuia. În timpul operației, se rotește în jurul axei sale și taie piatra, mărind astfel diametrul puțului.
  3. Pentru a putea întinde conductele prin fantă fără probleme, dimensiunea canalului trebuie să fie cu 35/50% mai mare decât diametrul lor.
  4. Dacă se intenționează să se instaleze o conductă cu diametru mare, fântâna se extinde, trăgând în mod consecvent 2/3 din prelungitor. Secțiunea transversală a fiecăruia este mai mare decât cea anterioară. În unele cazuri, pentru acest lucru se utilizează un calibrator.

Conductarea conductelor

Tragerea conductelor.
  1. Instalatiile de foraj sunt utilizate nu numai pentru a crea sonde orizontale, ci si pentru a pune conducta in calea tragerii.
  2. Din spatele canalului către mașină, scula de extindere este trasă din nou. În acest stadiu, banda de fixare este fixată pe ea, precum și mânerul pentru tragerea acesteia.
  3. Deplasând în direcția unității de foraj, expandorul trage conducta de-a lungul canalului.
  4. Procesul este monitorizat de un operator. Acesta ține evidența numărului de tije de foraj selectate din fântână. Acest lucru face posibilă obținerea de informații despre țeavă care trage prin canal.

Etapa finală

  1. La terminarea instalării închise, specialiștii verifică calitatea rețelei create, compară rezultatul cu documentația de proiect și livrează obiectul către client.
  2. Transmite grupul tehnic de lucru al conductei terminate. Experții oferă clientului toată documentația necesară. Acesta garantează întreținerea instalației.

Fiți atenți! Documentele tehnice privind conducta instalată trebuie să includă în mod necesar un plan detaliat al rețelei de inginerie subterană, cu referire la teren. Este necesar, inclusiv atunci când se efectuează înlocuirea tubului fără tren.

concluzie

Îndepărtarea țevilor fără țevi prin metoda HDD este o metodă modernă și de înaltă tehnologie. Vă permite să instalați foarte repede rețelele de inginerie, în timp ce cheltuiți resurse financiare relativ reduse (a se vedea și articolul "Instalarea țevilor de canalizare în casă: un ghid pas cu pas privind amenajarea sistemului de canalizare").

Videoclipul din acest articol vă va oferi posibilitatea de a citi mai multe informații.
